“宁电入湘”配套工程衡阳西500千伏变电站加速建设
预计6月中旬投产送电

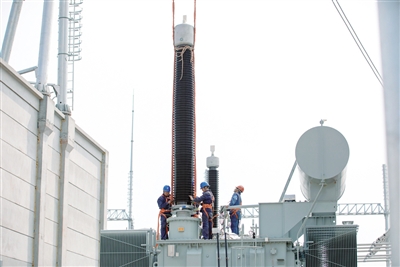

施工现场。

  衡阳日报讯 (文/图  通讯员  郑贤华)  3月15日,在“宁电入湘”配套工程衡阳西500千伏变电站新建工程施工现场,280名施工人员正在紧张施工,30套大型施工机械马力全开,按计划推进工程建设。目前,该工程土建总进度已完成78%,电气总进度已完成30%,预计今年6月15日投产送电。

  衡阳西500千伏变电站新建工程站址位于衡南县,工程于2022年9月正式启动建设,首期计划新建1000兆伏安主变2组、500千伏出线2回、220千伏出线9回,将为宁夏至湖南±800千伏特高压支流工程受端落点提供降压支撑,建成后将成为湖南500千伏主网架枢纽变电站。

  “当前工程建设已全面铺开,500千伏HGIS成套设备正在安装,主变芯检及高压套管安装等关键工作今天也已经启动,我们将全力以赴确保工程按期投运。”该工程项目执行经理兼总工谢朝朋介绍。

  随着工程有序推进,目前该工程土建主要部分已进入后期阶段,其中户外配电装置及房建结构地基基础、主体结构和构架安装已分别完成96%、85%和100%,围墙、道路、电缆沟等完成78%。电气部分正在抓紧推进,其中主变、HGIS设备和母线安装已分别完成40%、55%和65%。

  相较于500千伏变电站建设18个月的标准工期,衡阳西500千伏变电站新建工程日历工期仅为9个月,而且随着前期准备工作的高效落地,以及科学的施工方式和先进的施工技术,该工程建设速度不断取得突破,“国网速度”正在不断刷新电网建设记录。

  据谢朝朋介绍,衡阳西500千伏变电站新建工程土建80%构筑物全部采用机械化施工和预制装备件施工,主变防火墙、围墙及雨水井等土建构筑物设施可以在现场实现成套组装,大大提升了建设效率。

  据了解,“宁电入湘”工程是国家“十四五”电力发展规划重大项目,衡阳西500千伏输变电工程作为其配套工程之一,已列入国家电网“十四五”和湖南省“十四五”电网规划,是2022年国家能源保供重点项目和衡阳特急能源保供项目计划,该工程投运后将进一步优化衡阳电网结构,满足2023年衡阳地区“迎峰度夏”用电需求及今后发展需要,对提高衡阳电网供电能力和打造能源枢纽具有重要意义。

3 上一篇   下一篇 4
放大 缩小 默认
   第A01版:版面一
   第A02版:版面二
   第A03版:版面三
   第A04版:版面四
   第A05版:版面五
   第A06版:版面六
   第A07版:版面七
   第A08版:版面八
预计6月中旬投产送电
让“花儿”在文明阳光下绽放
全市巡察工作会议暨十二届市委 第五轮巡察动员部署会召开
市商务局获评 “2022年度全市党委 信息工作优秀单位”
油菜管护正当时 农技专家忙“巡诊”
引领广大女职工 为衡阳发展贡献智慧力量
服务零距离,为乡村振兴注入金融“活水”
支持衡阳筹建国家级 白蚁防治试验基地
因停电转负荷 雁峰区蒸湘区局地停水
衡阳日报版面二A02预计6月中旬投产送电 2023-03-17 2 2023年03月17日 星期五
