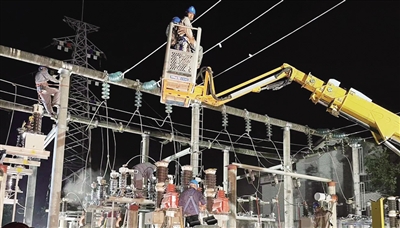

衡阳日报讯(通讯员 陈妍霏)12月13日,在蒸湘区红湘路口地下10米隧道内,国网衡阳供电公司工作人员对110千伏廖岳线开展安装电缆附件等线路投运前的收尾工作。该线路作为今年最后一个迎峰度冬省级重点电网工程,投运后将极大优化衡阳城区110千伏网架结构,为冬季市民生产生活提供可靠稳定的电力保障。
此外,220千伏印山变电站2号主变扩建、110千伏浔江变电站2号主变扩建、35千伏衡阳县曲兰变电站2号主变改造等12个省级重点电网工程于今年3月开始动工,将在12月底前全部完工并投产。
该公司建设部相关负责人介绍,针对疫情、长时段高温等交叉影响不利因素,工作人员科学倒排工期,在确保安全的前提下增加施工力量,积极推进工程建设。同时加强内部协调联动,通过建设协调会研究解决建设施工、物资供应、供电服务、验收等存在的问题,确保工程顺利投产。
已改造完成的35千伏衡阳县曲兰变电站2号主变,容量提高至了10兆伏安,解决了原先老主变重过载问题,为王船山故居及周边居民生活、旅游发展提供了保障。同时,已经投产运行的220千伏印山变电站2号主变,新增了容量180兆伏安,解决了印山变长期单主变运行不可靠问题,满足了常宁地区长期发展的用电需求。
此外,该公司还在全力攻坚多个市级电网建设项目,不断刷新电网升级“进度条”。根据建设项目计划,近期还将陆续投运新扩建110千伏常宁市万寿变电站1号主变、衡南县兴隆变电站2号主变以及衡南县冠市输变电工程等11个春节保供电项目,所有项目投运后将显著提升衡阳电网整体供电能力,有效改善、升级所在片区电网结构,为衡阳电网迎峰度冬提供有力支撑。
